Στον Πίνακας 0.1, φαίνονται οι Ε.Ε. του έργου, ο τύπος τους (ΒΙΕ: Βιομηχανική Έρευνα, ΜΤΣ: Μελέτη Τεχνική Σκοπιμότητας, ΠΕΑ: Πειραματική Ανάπτυξη), ο υπεύθυνος φορέας καθώς και οι ημερομηνίες έναρξης και λήξης.
Πίνακας 0.1: Ενότητες Εργασίας του έργου
| Ε.Ε. | Τίτλος | Τύπος | Φορέας | Εκκίνηση | Λήξη |
| EE1.1 | Ανάλυση, καθορισμός απαιτήσεων και σχεδιασμός συστήματος | ΒΙΕ | EMTECH | 1.6.20 | 31.1.21 |
| EE1.2 | Έρευνα και ανάλυση αλγορίθμων ανίχνευσης ρευματοκλοπών και προληπτικής συντήρησης μετασχηματιστών διανομής | ΒΙΕ | CORE | 1.6.20 | 31.1.21 |
| EE1.3 | Μελέτη Σκοπιμότητας | ΜΤΣ | EMTECH | 1.6.20 | 31.1.21 |
| EE2.1 | Ανάπτυξη λογισμικού απομακρυσμένης διαχείρισης συστήματος | ΒΙΕ | EMT | 1.2.21 | 31.5.22 |
| EE2.2 | Ανάπτυξη υλικού μονάδων πεδίου (έξυπνου αισθητήρα) | ΒΙΕ | EMTECH | 1.2.21 | 31.5.22 |
| EE2.3 | Ανάπτυξη αλγορίθμων | ΒΙΕ | CORE | 1.2.21 | 31.1.22 |
| EE3.1 | Πιλοτική επίδειξη συστήματος | ΠΕΑ | EMTECH | 1.6.21 | 30.11.22 |
| EE3.2 | Εργασίες υποστήριξης επίδειξης λογισμικού | ΠΕΑ | CORE | 1.6.22 | 30.11.22 |
Για το έργο έχουν προγραμματιστεί 26 παραδοτέα – η πλειοψηφία των οποίων (21) είναι εκθέσεις/αναφορές. Οι τίτλοι των παραδοτέων, το είδος, η Ε.Ε., ο φορέας και ο μήνας παράδοσης (τέλος κάθε μήνα) φαίνονται στον Πίνακας 0 .2.
Πίνακας 0.2: Λίστα παραδοτέων του έργου
| Α/Α | Τίτλος Παραδοτέου | Είδος Παραδ.1 | Ε.Ε. | Φορέας | Μήνας |
| 01 | ΠΡΔ1.1.1 Τεχνική αναφορά καθορισμού απαιτήσεων συστήματος | Έκθεση | 1.1 | EMTECH | 08 |
| 02 | ΠΡΔ1.1.2 Αναφορά προόδου οροσήμου Μ1 | Έκθεση | 1.1 | EMTECH | 08 |
| 03 | ΠΡΔ1.1.3 Ιστοσελίδα έργου και λογαριασμοί κοινωνικής δικτύωσης | Ιστότοπος | 1.1 | EMTECH | 04 |
| 04 | ΠΡΔ1.1.4 Σχέδιο διαχείρισης, ποιότητας και επικοινωνίας του έργου | Έκθεση | 1.1 | EMTECH | 02 |
| 05 | ΠΡΔ1.2.1 Τεχνική αναφορά συστήματος εντοπισμού ρευματοκλοπών (Έκδ. 1) | Έκθεση | 1.2 | CORE | 08 |
| 06 | ΠΡΔ1.2.2 Τεχνική αναφορά αλγορίθμων προληπτικής συντήρησης μετασχηματιστών διανομής (Έκδ. 1) | Έκθεση | 1.2 | CORE | 08 |
| 07 | ΠΡΔ1.3.1 Μελέτη σκοπιμότητας | Μελέτη Σκοπιμότητας | 1.3 | EMTECH | 08 |
| 08 | ΠΡΔ2.1.1 Τεχνικός φάκελος ανάπτυξης λογισμικού (Eκδ.1) | Έκθεση | 2.1 | ΕΜΤΕCH | 24 |
| 09 | ΠΡΔ2.1.2 Λογισμικό απομακρυσμένης διαχείρισης συστήματος | Λογισμικό | 2.1 | ΕΜΤΕCH | 24 |
| 10 | ΠΡΔ2.1.3 Λογισμικό εφαρμογής smartphone | Λογισμικό | 2.1 | ΕΜΤΕCH | 24 |
| 11 | ΠΡΔ2.1.4 Αναφορά προόδου οροσήμου Μ2 (Τ0+16) | Έκθεση | 2.1 | ΕΜΤΕCH | 16 |
| 12 | ΠΡΔ2.1.5 Αναφορά προόδου οροσήμου Μ3 (Τ0+24) | Έκθεση | 2.1 | ΕΜΤΕCH | 24 |
| 13 | ΠΡΔ2.1.6 Πατέντα 1 – Μεθοδολογία αντιμετώπισης ρευματοκλοπών | Έκθεση | 2.1 | ΕΜΤΕCH | 24 |
| 14 | ΠΡΔ2.1.7 Αναφορά δραστηριοτήτων διάχυσης αποτελεσμάτων (2 επιστημονικές δημοσιεύσεις και συμμετοχή σε δύο συνέδρια) | Έκθεση | 2.1 | ΕΜΤΕCH | 24 |
| 15 | ΠΡΔ2.2.1 Τεχνικός φάκελος ανάπτυξης έξυπνου αισθητήρα | Έκθεση | 2.2 | ΕΜΤΕCH | 24 |
| 16 | ΠΡΔ2.2.2 Υλικό έξυπνου αισθητήρα (5 πρωτότυπες συσκευές) | Άλλο | 2.2 | ΕΜΤΕCH | 24 |
| 17 | ΠΡΔ2.2.3 Λογισμικό έξυπνου αισθητήρα | Λογισμικό | 2.2 | ΕΜΤΕCH | 24 |
| 18 | ΠΡΔ2.3.1 Τεχνική αναφορά συστήματος εντοπισμού ρευματοκλοπών (Έκδ. 2) | Έκθεση | 2.3 | CORE | 20 |
| 19 | ΠΡΔ2.3.2 Τεχνική αναφορά αλγορίθμων προληπτικής συντήρησης μετασχηματιστών διανομής (Έκδ. 2) | Έκθεση | 2.3 | CORE | 20 |
| 20 | ΠΡΔ2.3.3 Πατέντα 2 – Μεθοδολογία προληπτικής συντήρησης μετασχηματιστών διανομής | Έκθεση | 2.3 | CORE | 20 |
| 21 | ΠΡΔ2.3.4 Αναφορά δραστηριοτήτων διάχυσης αποτελεσμάτων (2 επιστημονικές δημοσιεύσεις και συμμετοχή σε δύο συνέδρια) | Έκθεση | 2.3 | CORE | 20 |
| 22 | ΠΡΔ3.1.1 Αναφορά επιδεικτικής λειτουργίας | Έκθεση | 3.1 | ΕΜΤΕCH | 30 |
| 23 | ΠΡΔ3.1.2 Τεχνικός φάκελος ανάπτυξης λογισμικού (εκδ.2) | Έκθεση | 3.1 | ΕΜΤΕCH | 30 |
| 24 | ΠΡΔ3.1.3 Τελική αναφορά έργου και παρουσιάσεις | Έκθεση | 3.1 | ΕΜΤΕCH | 30 |
| 25 | ΠΡΔ3.2.1 Τεχνική αναφορά συστήματος εντοπισμού ρευματοκλοπών (Έκδ. 3) | Έκθεση | 3.2 | CORE | 30 |
| 26 | ΠΡΔ3.2.2 Τεχνική αναφορά αλγορίθμων προληπτικής συντήρησης μετασχηματιστών διανομής (Έκδ. 3) | Έκθεση | 3.2 | CORE | 30 |
Η χρονική εξέλιξη των Ε.Ε., η τοποθέτηση των οροσήμων αλλά και των παραδοτέων του έργου απεικονίζονται σε διάγραμμα Gantt στην Εικόνα 2.

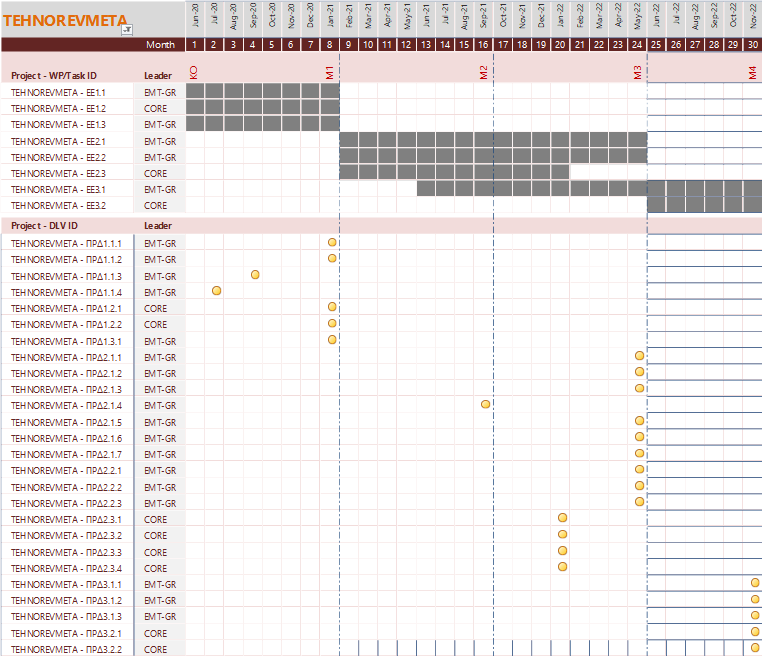

Εικόνα 2: Διάγραμμα Gantt του έργου
Οι δείκτες εκροής της δράσης φαίνονται στον Πίνακας 0 .3, με τις αντίστοιχες τιμές για κάθε φορέα που συμμετέχει.
Πίνακας 0.3: Δείκτες εκροής ανά φορέα
| Δείκτης Εκροής | EMTECH | CORE |
| CO01 Αριθμός επιχειρήσεων που ενισχύονται | 1 | 1 |
| CO02 Αριθμός επιχειρήσεων που λαμβάνουν επιχορηγήσεις | 1 | 1 |
| CO05 Αριθμός νέων επιχειρήσεων που ενισχύονται | 0 | 1 |
| CO24 Αριθμός νέων ερευνητών σε οντότητες που ενισχύονται | 2,00 | 1,00 |
| CO26 Αριθμός επιχειρήσεων που συνεργάζονται με ερευνητικά ινστιτούτα (νοείται ερευνητικούς οργανισμούς και αφορά συνεργατικά έργα και όχι υπεργολαβία) | 0 | 0 |
| CO27: Ιδιωτικές επενδύσεις που αντιστοιχούν σε δημόσια στήριξη στον τομέα της καινοτομίας ή της έρευνας και ανάπτυξης | – | – |
| CΟ28 Έρευνα και καινοτομία: Αριθμός επιχειρήσεων που ενισχύονται για να εισάγουν προϊόντα νέα στην αγορά | 1 | 1 |
| CΟ29 Έρευνα και καινοτομία: Αριθμός επιχειρήσεων που ενισχύονται για να εισάγουν προϊόντα νέα στην εταιρεία | 1 | 1 |
| 05801 Επιστημονικές δημοσιεύσεις σε διεθνή περιοδικά με αξιολόγηση ή σε διεθνή συνέδρια με αξιολόγηση (peer-reviewed) | 2 | 0 |
| 05802 Αιτήσεις διπλωμάτων ευρεσιτεχνίας σε εθνικό επίπεδο στο πλαίσιο της δράσης | 0 | 1 |
| 05803 Αιτήσεις διπλωμάτων ευρεσιτεχνίας σε Ευρωπαϊκό επίπεδο στο πλαίσιο της δράσης | 1 | 0 |
| 05804 Αιτήσεις διπλωμάτων ευρεσιτεχνίας PCT (Patent Cooperation Treaty) στο πλαίσιο της δράσης | 0 | 0 |
1 Έκθεση, Δημοσίευση, Πιλοτική κατασκευή, Πρότυπο, Λογισμικό, Ιστότοπος, Μελέτη ως αποτέλεσμα συμβουλευτικής υπηρεσίας, Μελέτη Σκοπιμότητας, συμμετοχή ΜΜΕ σε εμπορική έκθεση, Άλλο
